同樣是 PCB,為什麼換了材料、調整疊構,報價就可能明顯不同?當 AI 伺服器與高速交換器持續升級,台灣研發與採購團隊需要面對的,是電氣性能、製造條件與供應安排共同形成的成本變化。 對正在開發產品的團隊而言,看懂這些差異,比追逐單片板價紀錄更有用。因為真正影響專案的,是設計能否通過驗證,以及後續能否在可接受的成本與交期內穩定交付。
台灣的 AI 硬體機會,也延伸到承載訊號的材料與電路板。經濟部產業技術司 ITIS 的產業分析指出,AI 伺服器的高速互連需求,正在推動銅箔基板與疊構設計升級。從材料端來看,聯茂也在股東報告中,將 AI 伺服器、高速交換器與新世代高速介面列為超低損耗材料的應用方向。
對台灣供應鏈而言,這代表產品價值更加取決於材料性能、加工能力與驗證結果。但這些發展不能直接換算成所有 PCB 都會漲價,更不能用高階 AI 板的報價,推估一般控制板的成本。

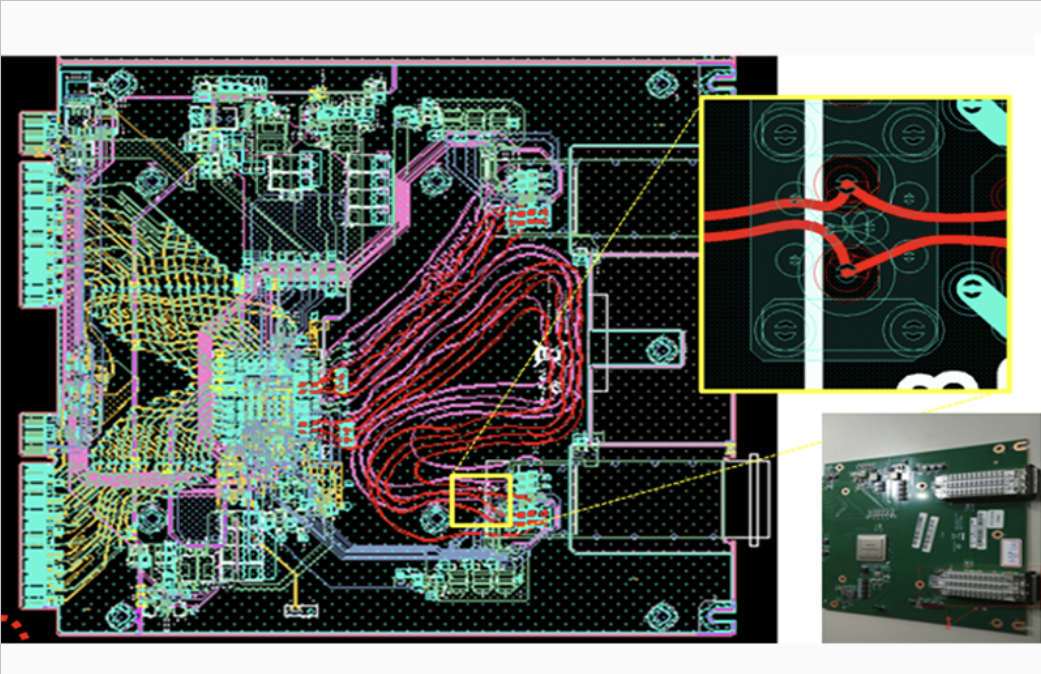

高速訊號在電路板上傳輸時,材料與導體都會造成損耗。當通道要求提高,研發必須重新確認訊號完整性(Signal Integrity,SI),包括走線、導通孔與連接器共同形成的影響。
工研院的 AI 伺服器高速傳輸技術介紹,也將低介電損耗材料列為改善 PCB 插入損耗的方法。因此,材料選型應從介面要求、通道長度與損耗預算開始,再確認銅箔基板(Copper-Clad Laminate,CCL)的完整料號、介質厚度與銅箔條件。
例如,同樣使用低損耗材料,走線較長、經過較多層間轉接的通道,仍需要獨立評估。採購收到替代料建議時,也應請研發確認電氣與可靠度條件,不能只憑「同級材料」認定可以直接替換。
高多層板的報價差異,不只來自多用了幾層材料。板厚、孔徑、層間連接方式與加工公差,都可能改變製造難度。
以背鑽為例,它可縮短未使用的孔壁殘段,但必須明確定義加工方向、不可切入的層,以及允許的剩餘殘段。TTM 的背鑽指南便將這些條件列入製造資料要求。
對台灣研發團隊,較實用的做法是在佈線定案前,先與板廠進行可製造性設計(Design for Manufacturability,DFM)討論。若等到出圖詢價才發現孔結構或公差難以配合,可能需要重新調整疊構與佈線。
供應商的最高層數紀錄也不能取代專案評估。應確認對方是否能在本案指定的材料、板厚、孔徑及驗收條件下生產。
產業新聞適合觀察方向,但採購決策仍需要回到實際料號與交付要求。面對報價變動,建議先請供應商說明調整來自材料、加工、數量或交期,再判斷可以採取的措施。
若原因是材料供應,應確認指定厚度與銅箔組合的交期;若原因是製程複雜,則由研發評估是否有可調整的結構。材料替代、設計修改與交期協調,處理的是不同問題。
以新台幣比較報價時,也要統一含稅或未稅、運費、工程費及測試費的計算方式。單片價格較低,不一定代表整個專案的採購成本較低。
以下為專案建議確認項目,實際規格仍應由設計需求與供應商能力共同決定。
| 確認項目 | 研發與採購需要對齊的內容 | | :--- | :--- | | 電氣需求 | 介面、通道長度、阻抗與損耗目標 | | 材料與疊構 | 完整料號、介質厚度、銅厚及替代料核准方式 | | 製程條件 | 孔結構、背鑽、特殊加工與關鍵公差 | | 驗收要求 | 電測、阻抗量測及專案可靠度驗證 | | 商務條件 | 打樣與量產數量、交期、費用範圍及報價效期 |
打樣完成後,也應確認量產是否維持相同材料與製程條件。若有調整,需由雙方確認變更內容與必要的重新驗證,避免把不同製造條件的報價直接放在一起比較。
AI PCB 帶給台灣供應鏈的機會,建立在更高的工程要求上。對研發與採購而言,及早把規格、製程與驗收條件說清楚,才能更準確地管理成本與交付風險。
